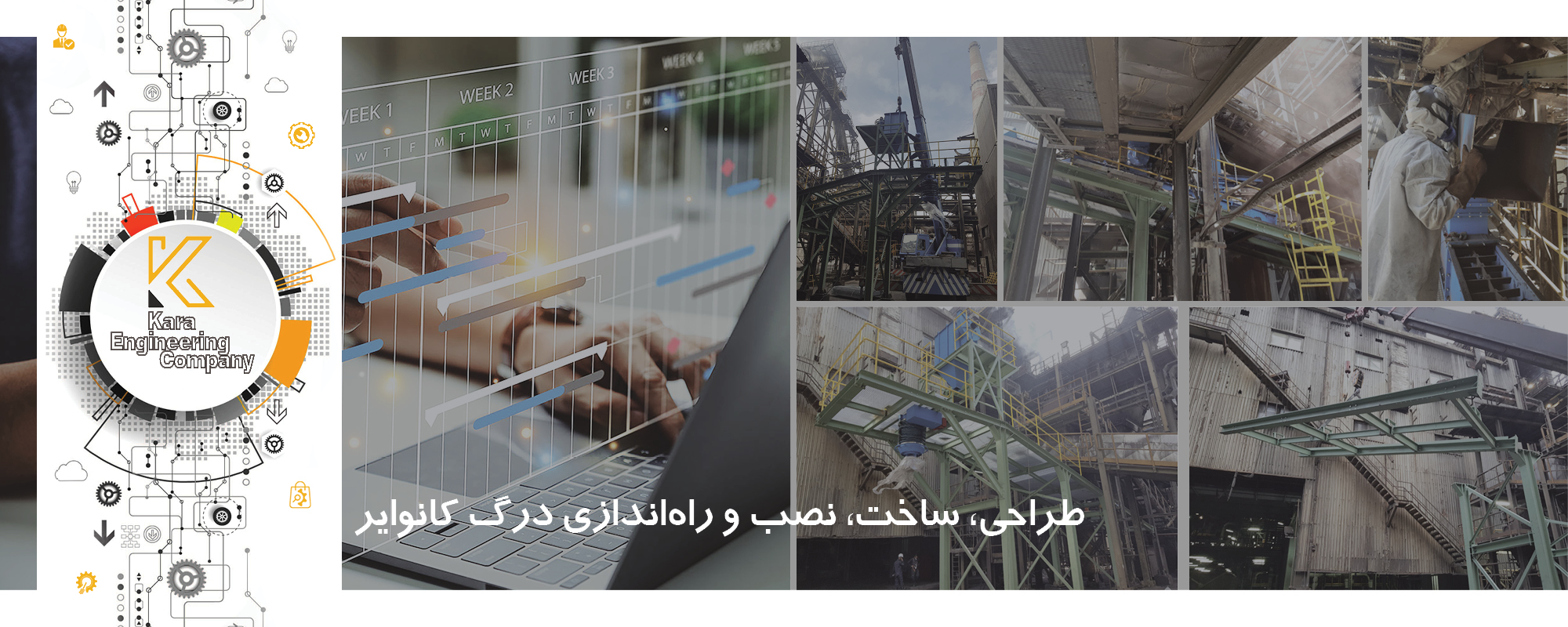

عنوان پروژه: انجام عملیات طراحی، تامین متریال، ساخت، نصب، تست و راهاندازی درگ کانوایر امور ذوب مجتمع مس شهربابک به صورت EPC
کارفرما: شرکت ملی صنایع مس ایران
مکان اجرا: مجتمع مس شهربابک
تاریخ شروع پروژه: تابستان سال 1401
تاریخ اتمام پروژه: بهار سال 1402
در ابتدا پس از اخذ تاییدیههای لازم جهت تجهیز کارگاه در سایت امور ذوب مجتمع مس شهربابک و استقرار تیم مهندسی شرکت کارا، فعالیتهای زیر انجام پذیرفت:
- دریافت اطلاعات مورد نیاز برای تیم عمرانی پروژه و انجام محاسبات مربوطه.
- دیتابرداری و جانمایی تجهیزات توسط تیمهای مکانیک، برق و ابزار دقیق.
- برگزاری جلسات دورهای با دستگاه نظارت کارخانه در خصوص ارائه گزارشها میزان پیشرفت فعالیتها مطابق با برنامه زمانبندی ارائه شده و رفع موانع و مشکلات پروژه.
در ادامه پس از طراحی پروژه و انجام محاسبات و همچنین شبیهسازیهای مورد نیاز، کلیات طرح و نقشهها در اختیار کارفرمای محترم قرار گرفت تا پس از تایید دستگاه نظارت اقدامات مربوط به تامین قطعات و متریال مورد نیاز صورت گیرد.
در مرحله بعد ساخت و تامین قطعات و تجهیزات مکانیکال و الکتریکال در دستور کار این شرکت قرار گرفت تا پس از اخذ تاییدیههای فنی دستگاه نظارت نسبت به بستهبندی استاندارد و انتقال به سایت جهت نصب آنها اقدام گردید.
شایان ذکر است در حین عملیات ساخت اقدامات مورد نیاز در خصوص اجرای فونداسیون و همچنین استراکچر مربوط به درگ کانوایر انجام گرفت.
این شرکت در مرحله نصب تجهیزات با استقرار تیم نظارتی و بازرسی خود نسبت به کاهش خطاهای ممکن و همکاری با دستگاه نظارت کارفرما اقدام نمود.
همزمان قطعات ارسالی توسط تیم نصب مکانیکال و الکتریکال این شرکت مونتاژ و نصب گردید.
پس از نصب کامل تجهیزات مکانیکال و الکتریکال تیم راهانداز این شرکت نسبت به تست و راهاندازی سرد هر یک از تجهیزات اقدام نمود تا شرایط جهت start group درگ کانوایر فراهم گردد.
در این مرحله با هماهنگی کارفرمای محترم، تیم اتوماسیون این شرکت نسبت به ارتباط نرمافزاری برنامه تجهیزات جدید و ارسال اطلاعات و دادهها به اتاق کنترل اقدام کرد.
پس از رفع پانچهای موجود و اخذ تایید نهایی دستگاه نظارت، تجهیزات اشاره شده تحویل موقت گردید.
